■工事概要
工事名:工場内機械室 冷凍機コンプレッサー入れ替え工事
工事場所:山梨県山梨市
工期:約2日間
工事内容:既存冷凍機コンプレッサーの撤去、および新規コンプレッサーの搬入・設置工事
■背景
山梨市の工場様より、冷凍機の心臓部であるコンプレッサーの入れ替えについてご相談をいただきました。工場の生産ラインを支える重要な設備であるため、万が一停止してしまえば製品の品質に多大な影響が出かねません。
お客様からは、「安定稼働のために早急に入れ替えたいが、機械室が非常に狭く、搬出入の経路も確保できないのではないか」というご不安の声をいただいておりました。

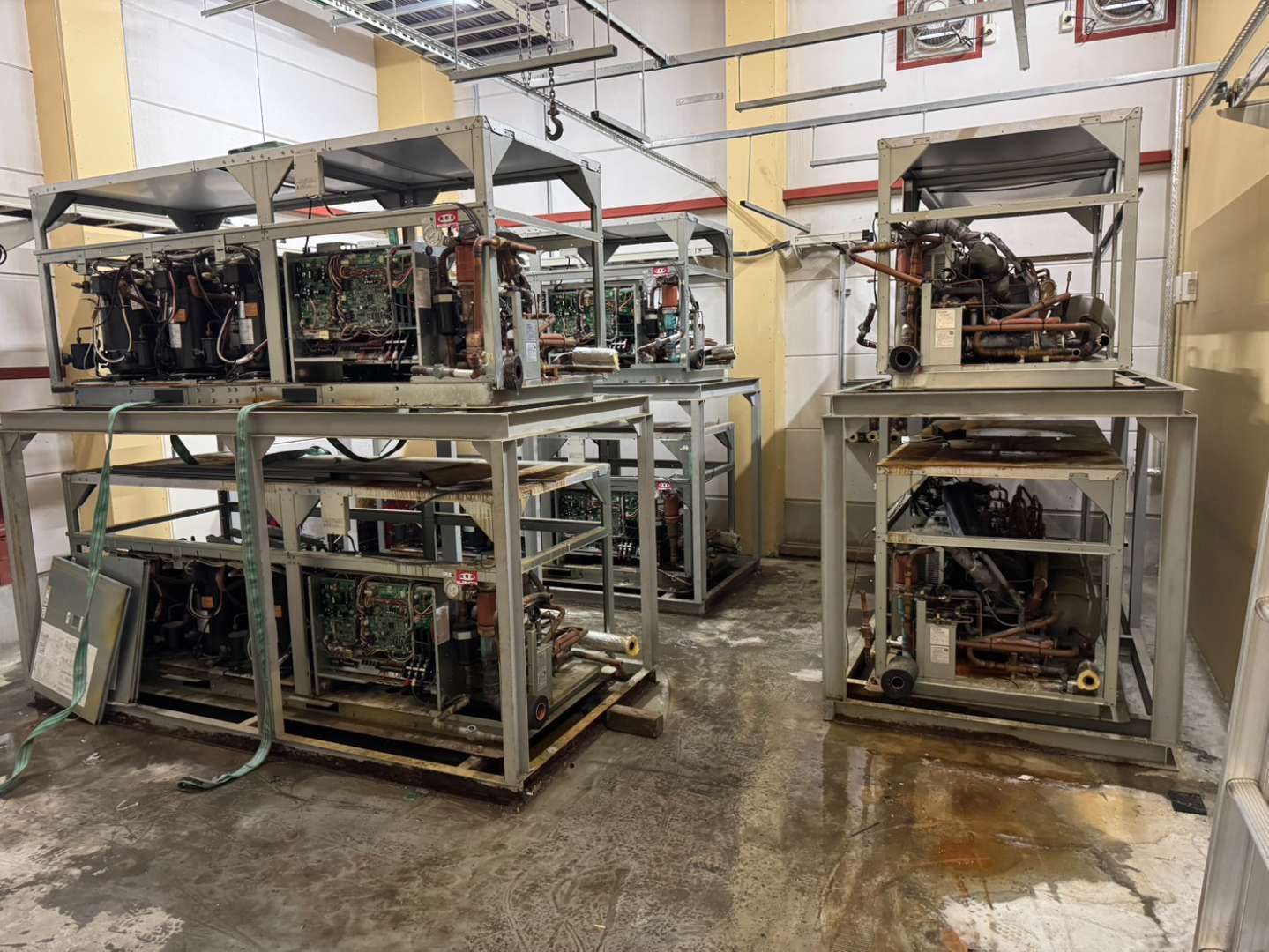

特に、既存のコンプレッサーが2段積みで設置されていることが、入れ替え工事の大きな課題となっていました。
■成果・効果
まず、現地の状況を精密に調査し、安全かつ効率的な施工計画を立案しました。

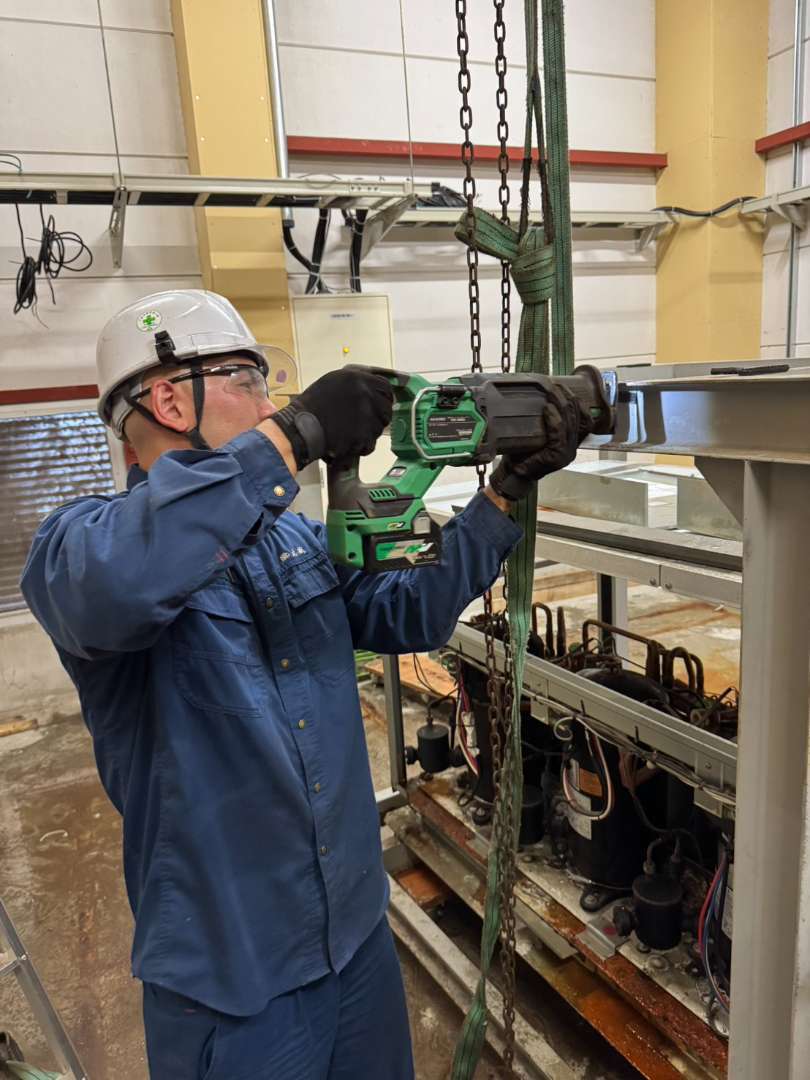

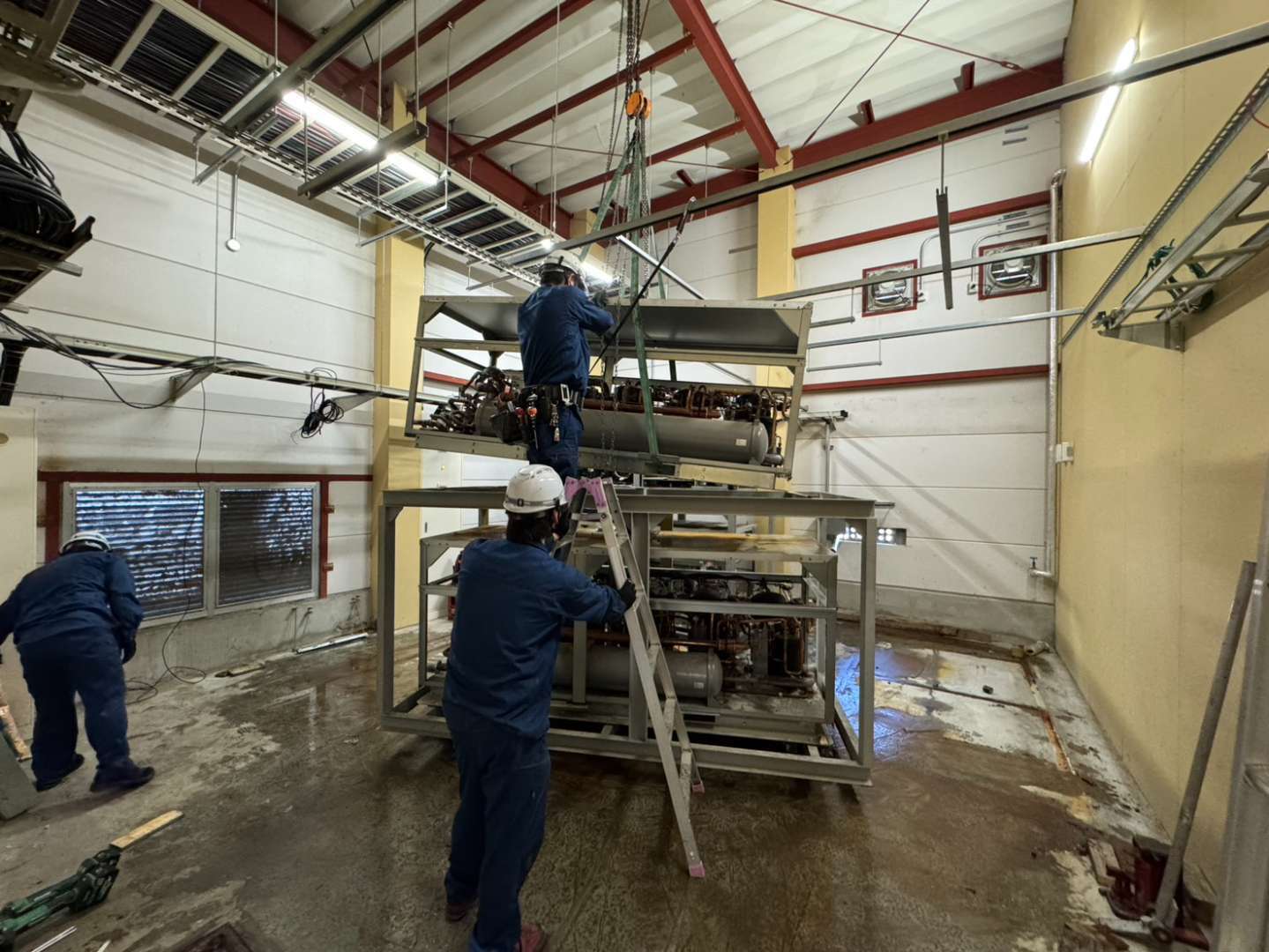

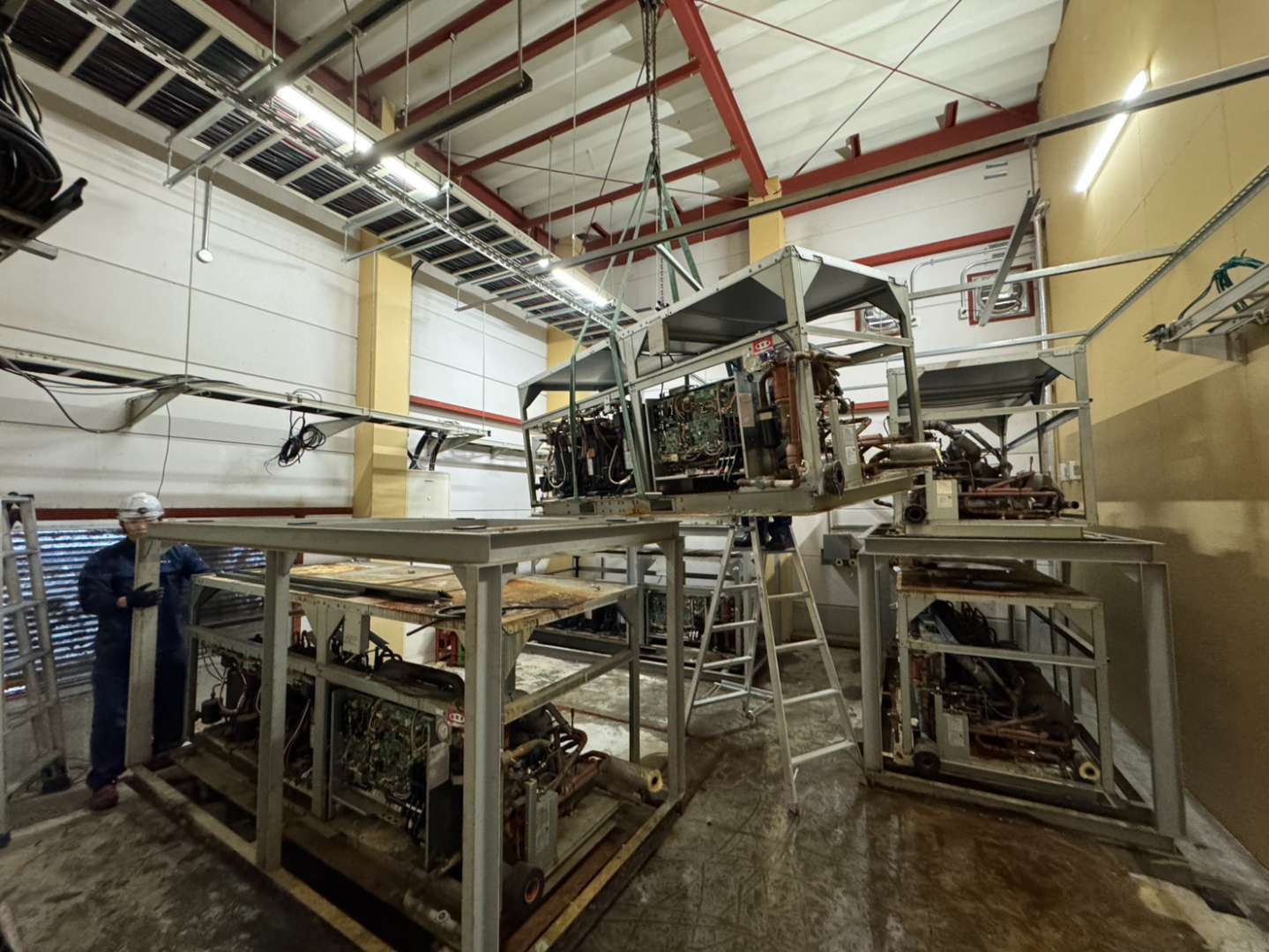

課題であった2段積みのコンプレッサーは、機械室内でチェーンブロックを用いて上下に分割。これにより、狭い経路でも安全に運び出すことが可能になりました。

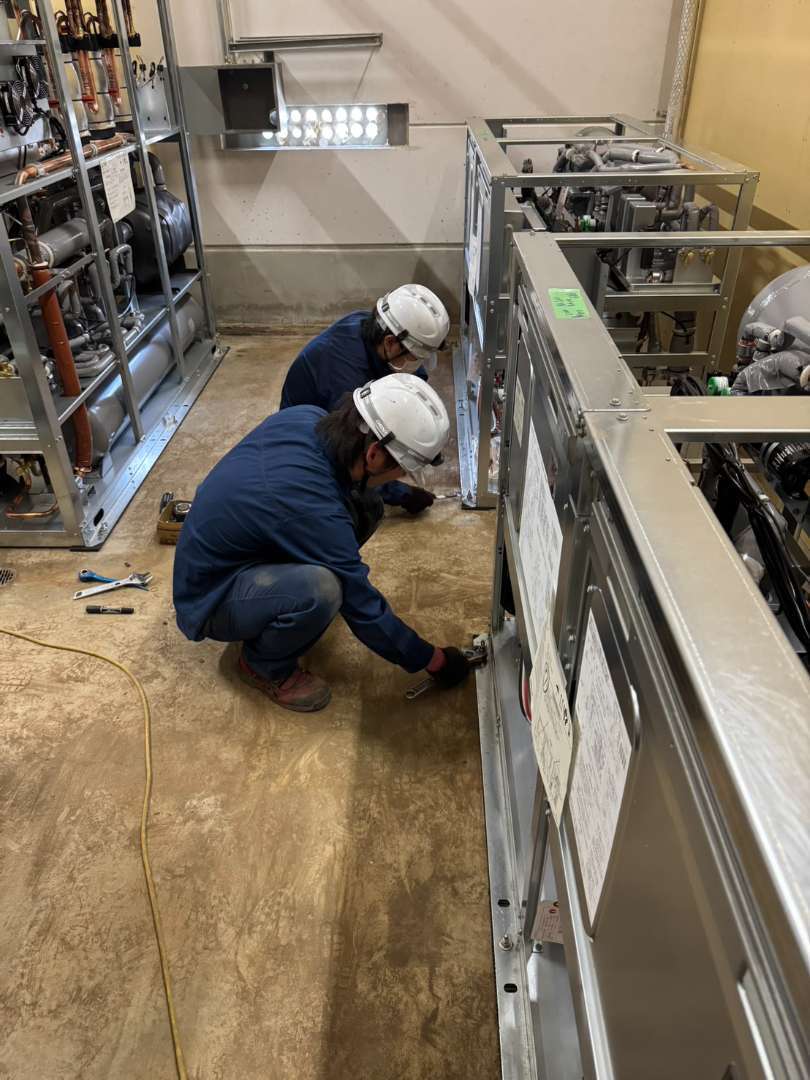

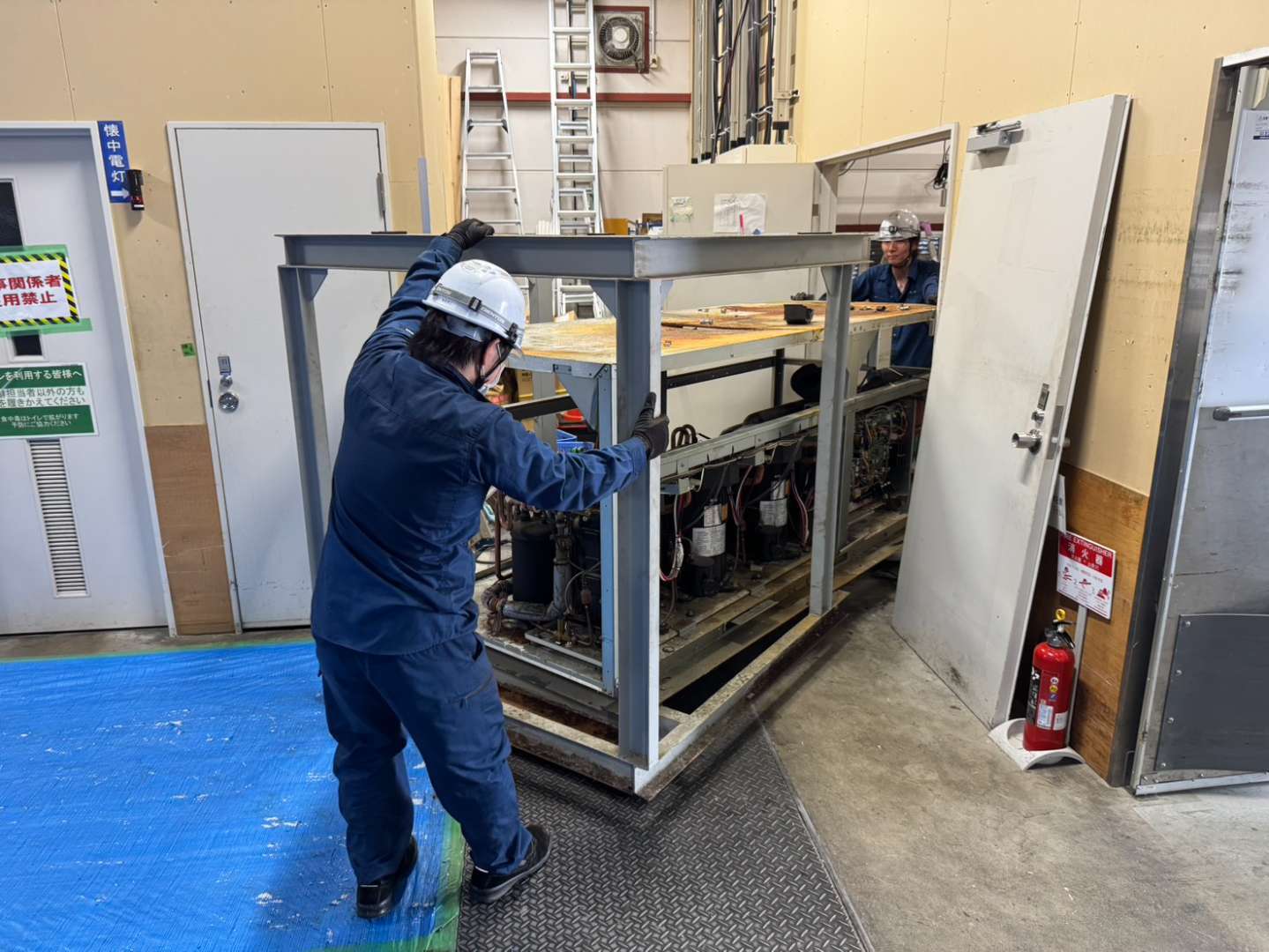

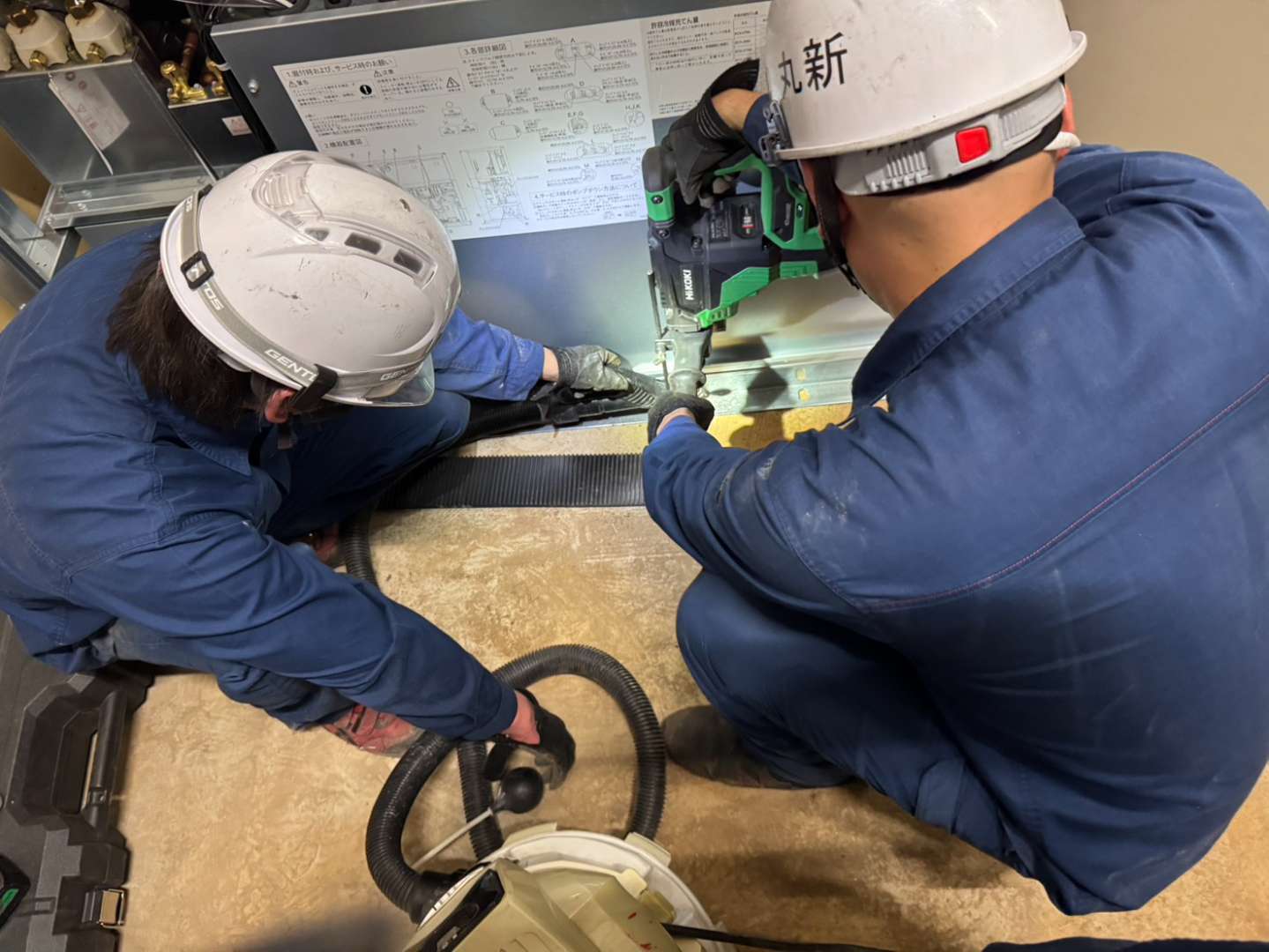

さらに、搬出経路の扉の寸法がわずかに足りなかったため、干渉するフレーム部分を切断し、搬出しました。

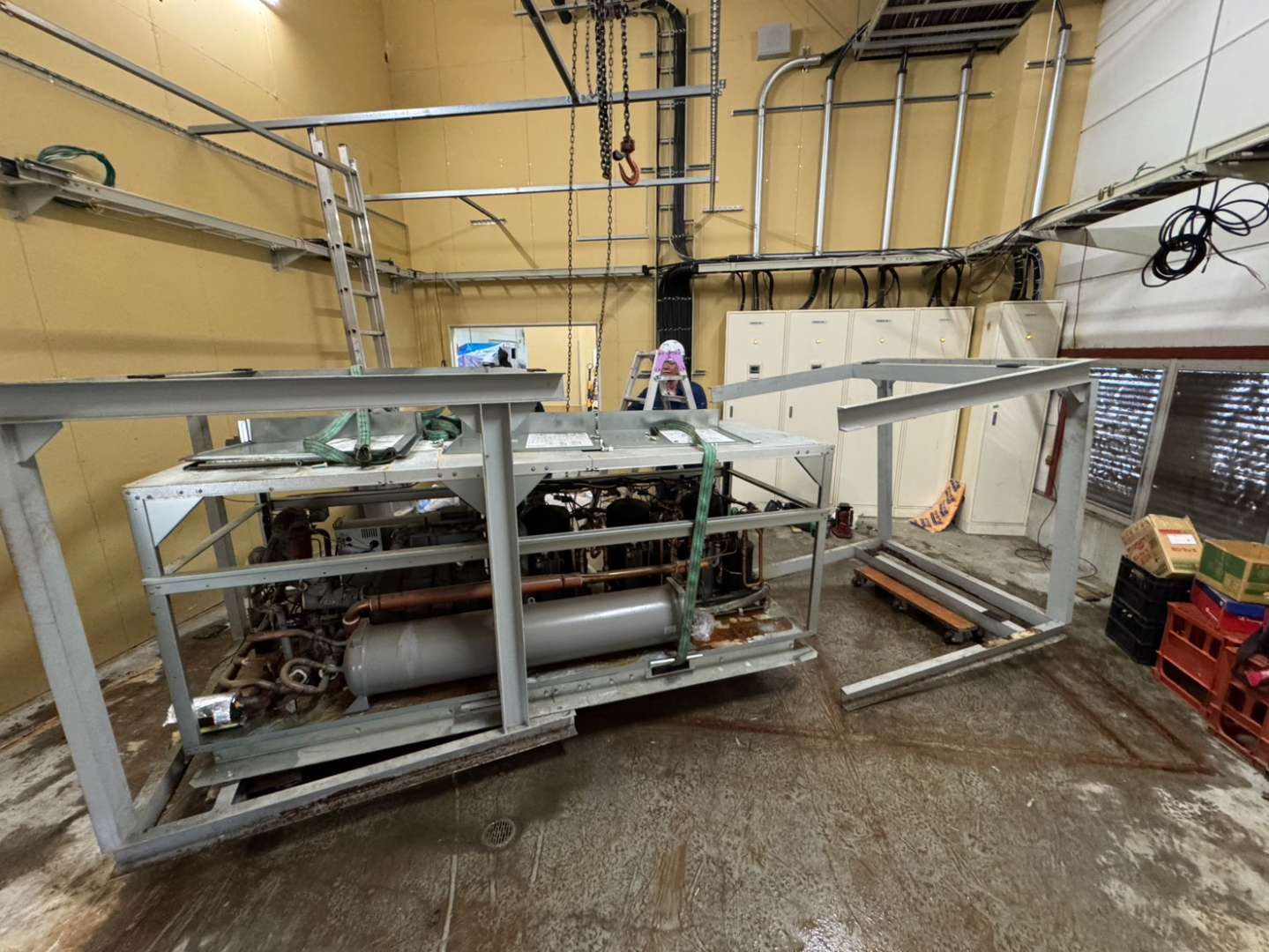

新設するコンプレッサーは、メンテナンス性も考慮して平置きで設置。

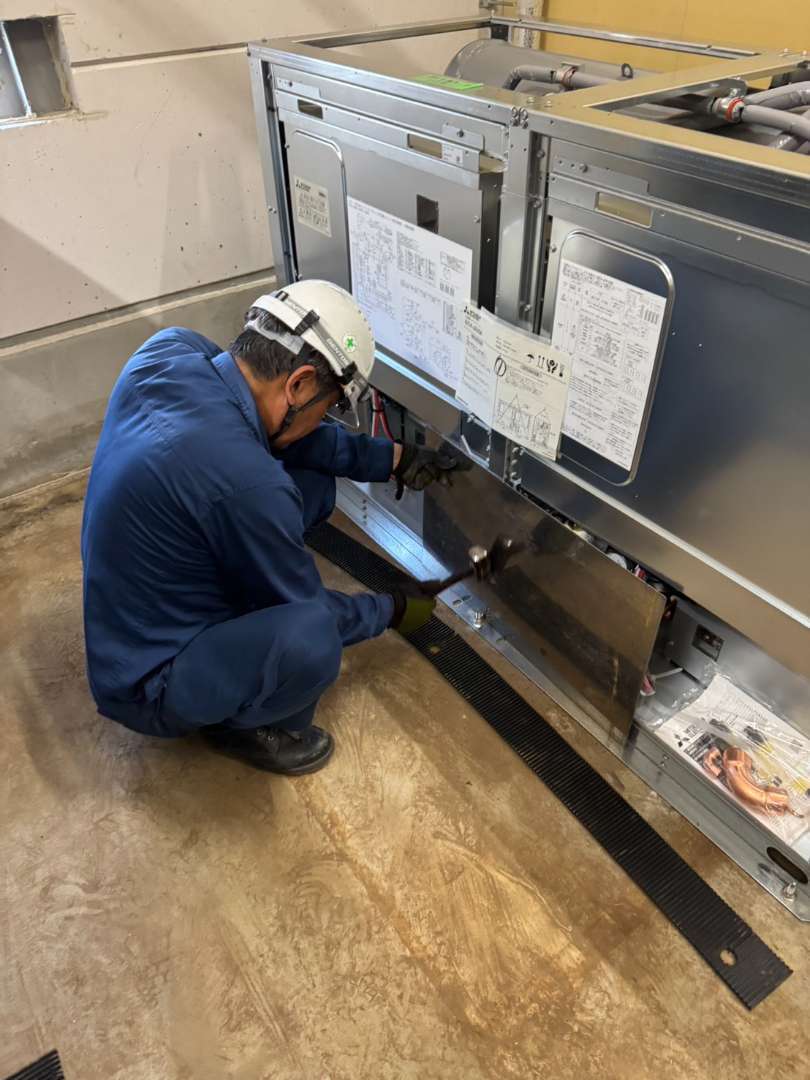

正確な位置出しを行った上でアンカーにて床面に強固に固定し、長期的な安定稼働を実現しました。
難易度の高い条件下での入れ替え工事を無事に完了させたことで、お客様の抱えていた設備故障のリスクや生産への影響といった不安を解消し、製品を安定的に製造できるという大きな安心感をお届けすることができました。
■担当者コメント
この度は、重要な設備の更新工事をお任せいただき、誠にありがとうございました。
工場や倉庫の機械室では、後から設置された壁や配管によって「設置はできたが、いざ入れ替える時に搬出できない」というケースが少なくありません。
今回はまさにそのような状況でしたが、弊社の強みである柔軟な対応力と技術で、無事に工事を完了させることができました。分割や一部切断といった作業も、すべて安全管理を徹底した上で行っております。
設備の老朽化や更新でお困りの際は、「うちの現場は難しいかもしれない」と諦める前に、ぜひ一度ご相談ください。状況に応じた最適な解決策をご提案させていただきます。
■株式会社丸新として
私たちは、どのような作業であっても、基本に忠実に、丁寧に行うことを大切にしています。今回の物置移設でお見せした技術や姿勢は、私たちのすべての仕事に共通するものです。
「重量物移設の専門業者」として、工場の生産ライン変更に伴う機械移設や、精密機器の搬入・据付など、より専門的なご要望にもお応えしております。移設・設置に関してお困りごとがございましたら、ぜひ一度お気軽にご相談ください。
-
